新派讯 6月3日,国网潍坊供电公司220千伏密安线80号至82号铁塔跨越新建潍坊至宿迁高速铁路迁改工程正式开工,这是潍宿高铁山东段首条220千伏线路迁改,标志着国网潍坊供电公司进一步提速推进潍宿高铁电力线路迁改工作。

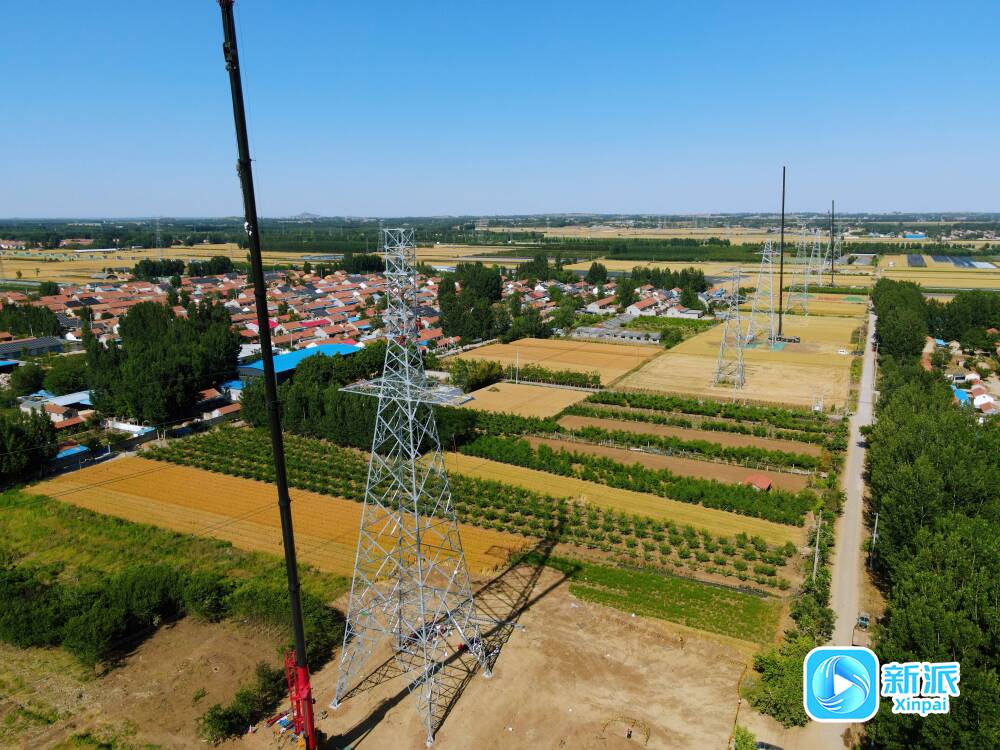

220千伏密安线80号至82号铁塔拔高线路迁改现场 通讯员 程龙 摄
潍宿高铁是国家“八纵八横”京沪高铁辅助通道的重要组成部分,也是贯彻落实国家《“十四五”铁路发展规划》的重要建设项目,起点潍坊北站,终点江苏宿迁站。项目建成后,将完善区域高速铁路网络布局,缓解京沪高铁运输能力紧张状况,对于改善沿线交通基础设施条件,促进京津冀地区、山东半岛城市群与长三角地区融合发展具有十分重要的意义。
据悉,潍宿高铁潍坊段共计108.4公里,途经寒亭区、高新区、坊子区、安丘市、诸城市。原有的相关电力线路因跨越潍宿高铁处杆塔高度低、倒杆距离小等,不符合高铁建设标准,需要进行迁移改造,其中潍坊段涉及35-500千伏电力线路迁改50处,共计迁改线路33.1公里,新建杆塔169基。

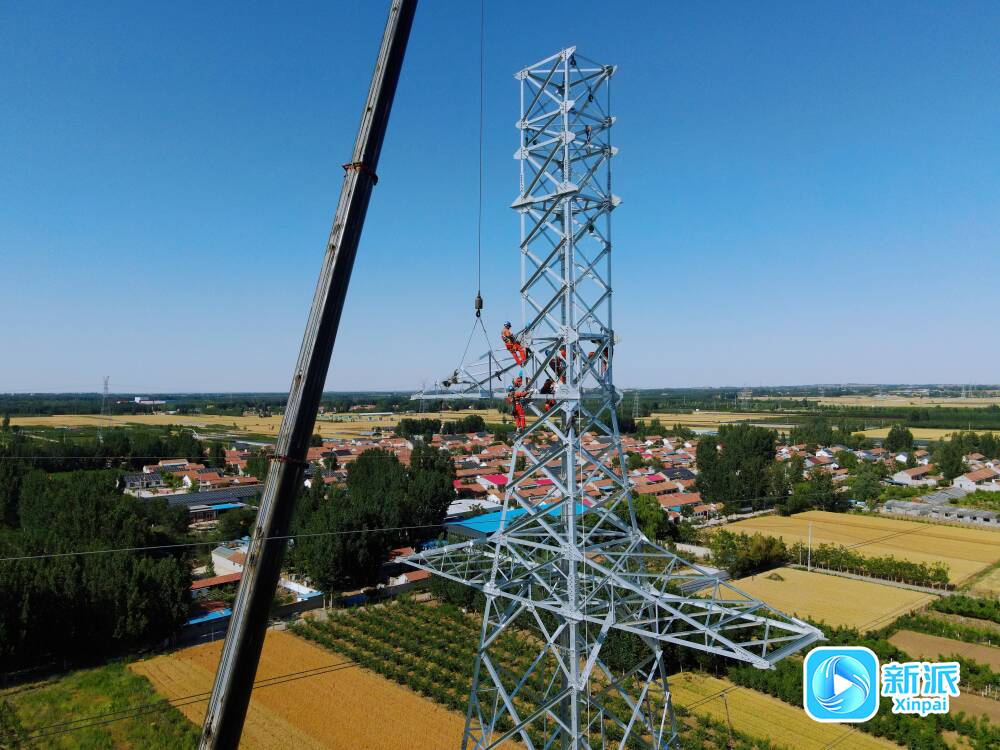

220千伏密安线80号至82号铁塔拔高线路迁改现场 通讯员 程龙 摄
国网潍坊供电公司高度重视潍宿高铁电力线路迁改工作,按照市委、市政府决策部署,市高铁建设专班统一安排,超前谋划、精心组织,成立以分管负责人为组长的工作专班,主动对接市高铁项目建设指挥部、迁改单位等,准确掌握高铁建设规划、项目进展和迁改需求,固化迁改推进“双周例会”和“日通报”两项机制,及时协调解决迁改难题,快速推进迁改施工进度,确保不影响潍宿高铁正线施工。
为强化电力迁改安全与质量管控,国网潍坊供电公司密切关注高铁项目建设需求,结合地区电网发展规划,组织运维单位与市高铁项目建设指挥部、迁改单位密切配合、通力协作,最短时间编制科学可靠的迁改方案,逐处制定迁改里程碑计划,倒排工期、挂图作战,选派业务骨干指导迁改单位精细编制迁改施工方案,源头提升现场安全管控能力。
针对影响铁路建设施工急需迁改的电力线路,国网潍坊供电公司指定专人包靠、全程跟进,紧盯铁路建设关键节点,加强与省电力公司沟通汇报,精简停电计划报批流程,高效推进电力线路迁改实施,积极为潍宿高铁施工创造有利条件。截至目前,国网潍坊供电公司已完成500千伏临潍线等2处超高压电力线路迁改,计划本月完成220千伏密安线、潍河线等6处电力线路迁改任务,其中220千伏密安线80号至82号迁改工程共计新建4基杆塔、线路0.8公里,预计6月8日完成。
